论文:马鞍山市雨山湖《综合整治方案研究报告》-子专题“雨山湖污染负荷收支研究报告”第二部分

更新时间更新时间:2026-01-22      浏览次数浏览次数:22

论文:马鞍山市雨山湖《综合整治方案研究报告》-子专题“雨山湖污染负荷收支研究报告”第二部分

三、雨山湖水量收支计算

水量的收支计算是污染负荷收支计算的基础,也是评价水质状况的重要依据。为了便于对各种污染负荷的收支计算,本课题以实测法得出各排口的入湖总量,以总入湖水量和湖水水位变化量结合湖面积推出出口水量,并以月为单位的时间间隔来进行。

(一)、采样点及采样频率的确定

1、采样点的布设

对雨山湖的水量及污染负荷的收支计算,我们使用的是直接测量法,采样点布设在各沟渠或排污口的入湖处,监测其水量及污染负荷量。

通过对雨山湖流域的污染源调查,将分成如下各类:


2、采样频率的确定

(1)点源:根据点源的排放特点,以月间隔法,高峰排水期和低峰排水期分别进行监测;

(2)非点源:

a、地表径流,针对典型降水采用时段法,以各排口逐水时的监测为依据,即假设每小时中水量是不变的,计算逐小时水量总和;

b、降水:以每次降水的毫米数,乘以湖水淹面积而得。

(二)雨山湖流入水量的计算

根据图(1)“雨山湖水量、污染负荷收支湖内循环示意图”所示,雨山湖水量流入负荷包括:6条汇水沟渠、四条生活区排污口的输入水量:湖区降水量、地表径流(漫流)。

1、变化规律的研究

(1)点源:通过对雨山湖流域的各排污渠口调查表明,绝大部分渠口属于生活类污染源,只有个别缺口夹有工业水排出,为较准确的计算各渠口的输出量,选择其中较具代表性的排口,进行了24小时连续监测,以找出流量随时刻的变化规律,并应用于其它排口,见图(4):

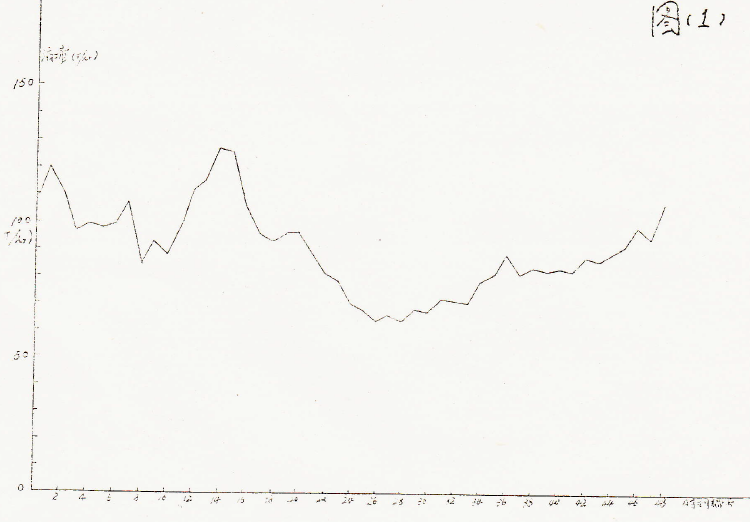

图(4)“一统建”排污口24小时连续监测流量(t/h)变化趋势图,

时间:1991年12月19日13:00~1991年12月20日13:00

时刻编号说明:

1、19日13:30;2、14:00;3、14:30;4、15:00;5、15:30;6、16:00;7、16:30;8、17:00;

9、17:30;10、18:00;11、18:30;12、19:00;13、19:30;14、20:00;15、20:30;16、21:00;

17、21:30;18、22:00;19、22:30;20、23:00;21、23:30;20日、0:00;23、0:30;24、1:00,;

25、1:30;26、2:00;27、2:30;28、3:00;29、3:30;30、4:00;31、4:30;32、5:00;33、5:30;

34、6:00;35、6:30;36、7:00;37、7:30;38、8:00;39、8:30;40、9:00;41、9::30;42、10:00;

43、10:30;44、11:00;45、11:30;46、12:00;47、12:30;48、13:00

(2)非点源:根据马鞍山市气象局对马鞍山地区逐月降水量实测的资料,并参照城市水文学有关分析数据,对非点源的水量进行分析计算。

2、数学模型的建立

(1)、电源:根据24小时连续监测得出流量随时间的变化趋势图,我们认为其变化是呈周期变化的,并且由于其它排口的排放特点相似,所以在建模时与已知趋势图类比。

a、对变化趋势图的处理:

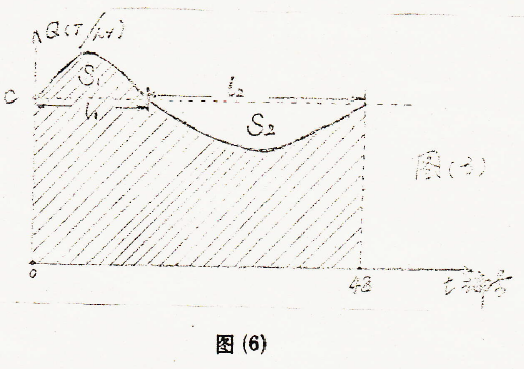

将变化趋势图进行分段,对各段做简单的回归,得出如下较光滑图形:

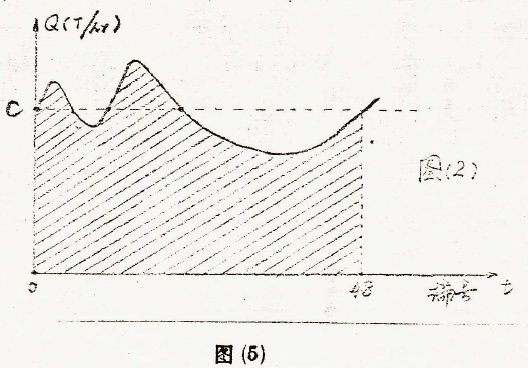

再将中轴线上下部分分别进行叠加处理,最后得到如下图形:


可见,中轴线以上部分,为开口向下的抛物线,中轴线以下部分,为开口向上的抛物线。

b、中轴线C的确定:

取高峰流量值和低峰流量值,求平均值而得,上图的中轴线为:C=(126.7+63.5)/2=95.1(t/h)

下抛物线和上抛物线落在中轴线C上的为各自的抛物线宽,分别为4.5小时和19.5小时。

c、数学模型的给出:

由图(4)可知,24小时的排放流量为曲线下面积,即:

排放流量=24×中轴线C+S1-S2

将抛物线面积计算公式代入上式,得出:

排放流量(24h)=4×(Qmax+Qmin)+2×L1×Qmax/3+2×L2×Qmin/3

其中:Qmax为高峰期排水量(t/h)

           Qmin为低峰期排水量(t/h)

           L1     为高峰排水时间(h),亦即下抛物线落在中轴线上的宽;

           L2    为低峰排水时间(h),亦即上抛物线落在中轴线上的宽;

          L2=24-L1

由于日常的每月监测在最低峰期,不可能,所以使用准低峰值Q'min的校正进行计算:

Qmin=Q'min/k

其中:k为校正系数,根据24小时连续监测流量变化趋势图得出,即图(4)中准低峰期流量值除以最低流量,图(4)k值为:1.27

因此上述计算公式,又可表示为:

排放流量(24h)=4×(Qmax+Q‘min)+2×L1×Qmax/3+2×L2×Qmin‘/3

d、数学模型的应用

流量的变化趋势是以24小时为周期进行的,但是随着季节的变化,变化趋势图也发生变化,重点表现在图(3)所示的L1和L2在24小时中的分配发生变化,以及校正系数k发生变化,数据处理时将全年分成春秋、冬、夏三个时段。见下表:

项目春秋
L15.54.56.5
L218.519.517.5
K1.331.271.40

e、数学模型的精度

回顾性验证:根据24小时流量变化趋势图(图(4))得24小时的排水总量为:2138.02(t/24h)

用模型计算的结果为:2055.48(t/24h)


实际偏差:2138.02-2055.48=82.54   t/24h

数学模型的验证:

1995年我们再次进行了24小时的连续监测,目的是验证上述模型的拟合程度。

1‘、图(7)为1992年5月24小时连续监测流量变化趋势图:


根据公式:

排放流量(t/24h)=4×(Qmax+Q'min/k)+2×L1×Qmax/3+2×L2×Q'min/k/3

其中:Qmax=299.92(t/h)

           Q'min=170(t/h)

           L1=5.5h

           L2=18.5h         →春秋季

          k=1.33

计算得:排放水量(t/h)=4387

3'、精度的计算:

精密度R.D=|4183-4387|/(4143+4387)×100%=3%

实际偏差=4387-4143=244(t/24h)

可见给出的数学模型拟合程度较好,同时也大大减轻了监测工作量,根据模型可知,每次只需对高峰排水期和低峰排水期分别进行一次监测,代入计算公式。,即可得出日排水总量。

(2)非点源:

a、数学模型的确定

由于马鞍山市是江苏省南京市的近邻,城市类型、气候、地貌均与之相似,故确定数学模型时选用了南京市的降水径流模型,即:

Q=∮×h×s×10-8

其中:Q-降水径流量(t/y)

           ∮-径流系数

           h-降水量(mm/y)

           s-汇水面积(km2

根据马鞍山市气象管理局提供的资料,降水30毫米以上的为产流降水(初损值),应用上述模型时,h值应是实际降水量扣除初始量(30mm)的值。

b、汇水区系数

见下表:

用地类型面积(km2径流系数
绿地0.4960.5
农田2.100.5
工业及居民用地2.5310.7
